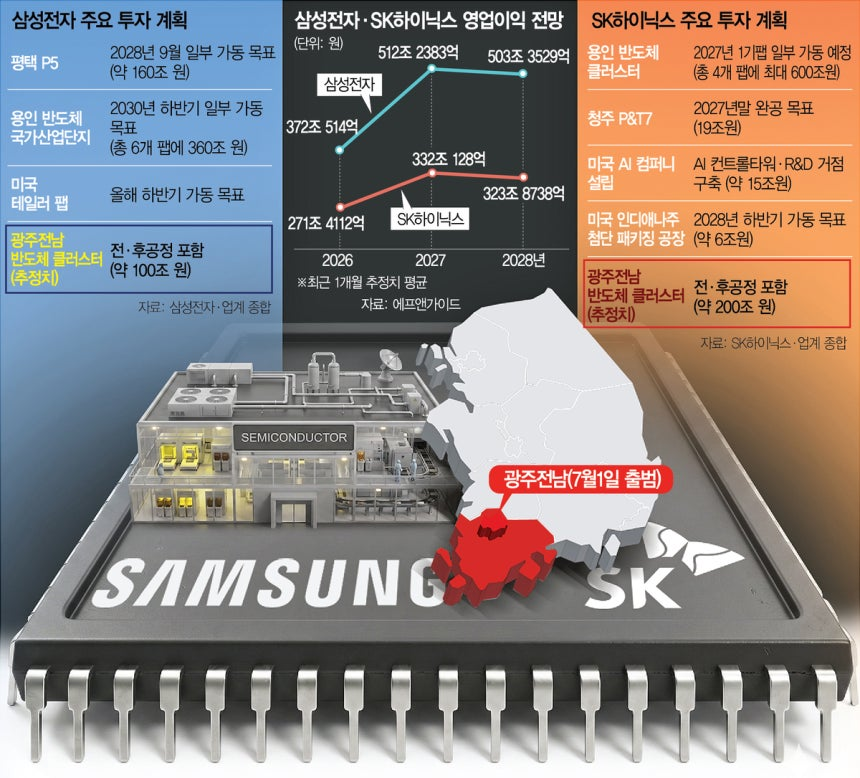

• 삼성전자(005930)와 SK하이닉스(000660)가 다음 달 1일 출범할 전남광주특별시에 300조 원 이상을 투자해 첨단 반도체 클러스터를 신규 조성

  • 두 회사는 광주에 메모리반도체 생산라인을 포함한 대대적인 투자를 통해 급증하는 인공지능(AI) 칩 수요에 대응하는 한편 이재명 정부의 지역균형발전 구상인 ‘5극 3특(5대 초광역권[수도권, 동남권, 대경권, 중부권, 호남권)·3대 특별자치시도[강원특별자치시도, 전북특별자치시도, 제주특별자치시도])’에 힘을 실음

  • 23일 재계에 따르면 삼성전자와 SK하이닉스가 29일 이재명 대통령 주재로 청와대에서 열리는 ‘국토 공간 대전환’ 민관 합동 회의에서 광주 반도체 클러스터 조성을 포함한 대규모 투자 계획을 발표함

  • 삼성전자와 SK하이닉스는 광주 반도체 클러스터에 메모리반도체 생산라인(전공정)과 패키징(후공정) 공장, AI 데이터센터 등을 건설하기 위해 300조 원 이상을 투자할 것으로 전해졌음

  • 광주 반도체 클러스터는 2019년 정부가 경기도 용인을 중심으로 ‘반도체 특화 클러스터 조성 계획’을 발표한 후 7년 만에 추진되는 핵심 산업단지

  • 신규 반도체 클러스터는 광주와 전남 일대에 들어설 예정

  • 또 삼성과 SK·한화·HD현대 등은 다음 달 정부와 함께 충청 및 경상권, 강원 등에서도 AI 데이터센터 구축, 우주항공 클러스터 조성 계획 등을 잇달아 발표하며 지방 투자 확대를 본격화

  • 한편 이재용 회장은 이날 2023년 이후 3년 4개월 만에 삼성전자 천안사업장을 찾아 고대역폭메모리(HBM) 생산 상황을 직접 점검. 삼성전자는 세계 최초로 4월 양산한 HBM4 매출이 10억 달러(약 1조 5376억 원)를 돌파했고 올해 100억 달러를 웃돌 것으로 전망

삼전닉스 2300조 칩머니로 지역성장 이끈다

  • 삼성전자(005930)와 SK하이닉스(000660)가 광주·전남 일대에 300조 원 이상을 투입해 첨단 반도체 클러스터를 조성하는 배경에는 지역 불균형 해소와 정부의 지산지소(地産地消) 전력 정책에 호응하기 위한 흐름이 자리 잡고 있음

  • 그간 양 사는 클러스터 효과를 강조하며 경기 남부에 집중됐던 팹(반도체 공장)을 지방으로 분산하기 어렵다는 입장을 견지해왔음

  • 그러나 수도권 전력망 포화와 정치권의 지역균형발전 요구가 맞물리면서 비수도권에 신규 반도체 클러스터를 조성하기로 방향을 튼 것으로 풀이됨

  • 여기에 인공지능(AI) 시대를 대비하기 위한 데이터센터 역시 지역에 분산 배치해 국가 전력망 과부하를 방지하면서 AI 시대 주도권을 확보한다는 계획

  • 23일 재계에 따르면 삼성전자와 SK하이닉스는 이달 29일 청와대 영빈관에서 이재명 대통령 주재로 열리는 지방균형발전 간담회에 참석해 이 같은 내용이 담긴 투자 계획을 발표할 예정

  • 이어 30일에는 다음 달 1일 출범을 앞둔 전남광주통합특별시를 찾아 대규모 반도체 클러스터 투자 협약을 체결할 것으로 알려졌음

  • 양 사가 광주에 팹 건설을 검토하는 배경에는 수도권 인프라의 물리적 한계가 우선 꼽힘

  • 최첨단 팹 1기를 원활하게 가동하는 데는 원자력발전소 1기 수준의 막대한 전력이 필요. 하지만 현재 평택과 용인 등 수도권 반도체 거점은 대규모 송전망 구축과 추가 발전 용량 확보 측면에서 사실상 포화 상태에 이르렀다는 지적이 꾸준히 제기

  • 전기를 생산하는 곳에서 곧바로 소비한다는 지산지소(地産地消) 원칙에 따라 신재생에너지 인프라가 상대적으로 풍부하고 대규모 부지 확보가 용이한 광주전남 등 전력 생산지로의 팹 확장이 기업 입장에서는 불가피한 선택지가 된 것으로 보임

  • 천문학적으로 불어나는 반도체 머니를 경기 남부 등 수도권 일부에 쏟아부어 지역 양극화를 부추긴다는 사회적 압박감도 큰 영향을 미친 것으로 관측

  • 금융 정보 업체 에프앤가이드에 따르면 삼성전자와 SK하이닉스가 올해부터 2028년까지 3년 동안 거둘 것으로 예상되는 합산 영업이익은 약 2320조 원에 달할 것으로 전망

  • 올해 정부 예산(약 730조 원)의 3배를 웃도는 막대한 자금이 경기 남부 등 수도권 일부에만 집중될 경우 지역 불균형이 걷잡을 수 없이 심화할 수 있다는 우려가 커졌다는 전언

  • 이 대통령이 추진 중인 5극 3특 다극 체제를 통한 지역균형발전 정책에 주요 대기업들이 화답하며 성장의 온기를 확산시키려는 의도 역시 명확

  • 특히 SK그룹은 향후 추진해야 할 글로벌 전공정 해외 투자의 명분을 얻기 위해 국내 대규모 투자를 선행하는 전략적 판단을 내린 것으로 파악

  • 메모리반도체 산업의 구조적인 체질 변화 또한 기업들이 대규모 투자를 긍정적으로 검토하게 만든 원인으로 꼽힘

  • 과거 메모리 시장은 범용 제품 위주여서 업황에 따른 실적 등락이 컸음. 하지만 최근에는 글로벌 빅테크 기업들의 데이터센터 구축 경쟁에 더해 자율주행, 휴머노이드, AI PC 등 전 산업 분야에서 고성능 칩 수요가 폭발적으로 급증하고 있음. 메모리 역시 범용이 아닌 맞춤형으로 진화하며 미래 실적 예측 가능성이 커진 점도 양 사가 지역 투자 검토에 전향적으로 나선 배경으로 보임

  • 팹뿐만 아니라 AI 데이터센터(DC) 등 첨단산업 분야에서도 지역 균형 투자가 이뤄질 것으로 전망

  • 삼성전자와 SK하이닉스는 다음 달 정부와 충청권과 강원도에서 AI DC 조성 계획을 발표할 것으로 전망

  • 아직 확정되지는 않았지만 경남 지역에서는 우주항공 클러스터 조성 계획 공개를 검토하는 것으로 전해졌음

  • 다만 실제 대규모 투자가 단행되고 사업이 정상 궤도에 오르기까지는 넘어야 할 산이 많다는 우려의 목소리도 적지 않음

  • 우선 기업의 투자 지속성 확보가 가장 큰 핵심 과제로 꼽힘. SK하이닉스는 현재 최대 600조 원이 투입되는 용인 반도체 클러스터와 19조 원 규모의 청주 패키징 공장 투자를 진행하고 있음

  • 삼성전자는 최대 160조 원이 투입되는 평택 P5 팹1, 팹2와 360조 원 규모의 용인 국가산업단지 투자를 병행해야 함

  • 현재는 반도체 슈퍼사이클 국면이지만 향후 거시경제 충격 등으로 업황이 꺾이거나 자금 조달에 차질이 생길 경우 비수도권 팹 투자 계획이 우선순위에서 밀려 지연될 가능성을 완전히 배제할 수는 없다는 지적

  • 사업 추진 과정에서의 현실적인 암초도 간과하기 어려움

  • 대규모 부지 선정 과정에서 팹과 데이터센터 건설 호재를 노린 기획부동산 등 토지 투기가 기승을 부릴 가능성이 제기

  • 무엇보다 최첨단 공정일수록 우수 연구 인력 확보가 가장 중요한 핵심 경쟁력인데 지방 근무를 기피하는 우수 연구진을 비수도권으로 유인할 수 있는 파격적인 정주 여건 개선 방안이 아직 뚜렷하지 않다는 점이 한계로 지적

  • 과거 다른 산업단지 조성 과정에서 수년 동안 발목을 잡았던 대규모 송전탑 건설과 공업용수 확보 문제를 신규 부지에서 지방자치단체 및 지역 주민들과 얼마나 신속하고 원만하게 합의할 수 있을지도 사업 성패를 가를 주요 변수가 될 것으로 전망


삼성·SK하이닉스의 전남광주 반도체 메가 클러스터 대규모 투자 분석

  • 우리나라 반도체 산업의 글로벌 영토를 개척해 온 삼성전자와 SK하이닉스가 호남 지역에 역사상 전례가 없는 초정밀 제조 기지를 마련하며 국가 산업 지형도의 대대적인 재편을 선언했다. 양사는 다음 달 1일 공식 출범을 앞둔 전남광주특별시에 최소 300조 원에서 최대 500조 원에 이르는 천문학적인 자금을 투입하여 반도체 전공정(웨이퍼 제조) 팹과 후공정(첨단 패키징) 공장, 그리고 대규모 인공지능(AI) 데이터센터를 통합 구축하는 신규 메가 클러스터 조성 계획을 확정했다. 이는 대한민국 반도체 제조업 역사의 한 축이었던 경기 용인 중심의 단일 집중 모델을 탈피하고, 국토의 균형 발전과 공급망 다변화를 동시에 추구하는 고도화된 이원화 전략의 일환으로 평가된다.

  • 이번 비수도권 초대형 투자는 국가 균형 성장을 최우선 과제로 내세운 이재명 정부의 '5극 3특(5개 초광역권, 3개 특별지자체)' 체제 구축 정책과 긴밀하게 조율된 결과물이다.

  • 정부는 그간 수도권에 지나치게 편중되어 있던 첨단 제조업의 과실을 지방으로 분산하고, 호남권을 서남권 차세대 첨단 산업의 핵심 허브로 도약시키기 위해 대기업 경영진과 오랜 기간 조율을 거쳤다. 실제로 이재명 대통령은 취임 1주년 기자회견에서 성장의 과실이 특정 지역에 머물러서는 안 된다는 대전환 기조를 천명한 바 있으며, 투자 발표 직전인 2026년 6월 19일에는 최태원 SK그룹 회장과, 6월 25일에는 이재용 삼성전자 회장과 청와대에서 연쇄 회동을 갖고 세부적인 지방 투자 방안과 인프라 지원책을 사전 조율했다.

  • 이러한 사전 교감을 바탕으로 2026년 6월 29일 청와대 영빈관에서 개최되는 '국토공간 대전환(지방균형국가)' 민관 합동회의에서 대규모 지방 투자 계획의 세부 청사진이 공식 발표된다. 이어 6월 30일에는 산업통상자원부가 주최하는 '서남권 발전 포럼'이 광주 김대중컨벤션센터에서 개최되며, 이 자리에서 정부, 양사 경영진, 광주시 및 전남도 고위 관계자들이 참석한 가운데 공식 투자 협약식이 체결된다. 7월 1일 출범하는 전남광주특별시의 민형배 통합시장 당선인 역시 이번 반도체 투자가 특별시민을 위한 정부와 대기업의 핵심 선물이며, 서남권이 남부권 첨단산업의 중심으로 거듭날 신호탄임을 분명히 했다.

입지 선정 분석과 후보지별 인프라 시너지

  • 호남권 최초의 반도체 생산 거점이 들어설 구체적인 부지를 두고, 삼성전자와 SK하이닉스 실무진은 광주와 전남 일대의 용수 공급, 전력망 확보, 교통 접근성, 그리고 연구 인프라와 배후 정주 여건을 종합적으로 분석했다. 초기 검토 대상에는 정주 여건이 완성된 첨단지구 외에도 광양만권 배후단지, 군공항 이전 부지 등 다양한 후보지가 테이블에 올랐다.

후보지

입지적 강점 및 인프라 연계성

주요 제약 및 극복 과제

광주·장성 첨단3지구

- 국가 AI 데이터센터, GIST, AI 산업융합 집적단지 인접

- 주거 배후 단지(호반써밋 등) 확보로 정주 여건 우수

- 광주 도시철도 2호선 개통 예정 등 안정적 정주성

- 대규모 전공정 팹 다수를 동시에 수용하기 위한 잔여 부지 확장성 한계 극복 필요

광주 군공항 및 탄약고 이전 부지

- 약 260만 평 규모의 단일 대형 부지 확보 용이

- 공항 인프라 기반의 우수한 글로벌 물류 및 수출 편의성

- 부지 정비와 기부 대 양여 방식의 정산 절차로 실제 착공까지 최소 10년 이상 소요

- 높은 토지 분양 단가 부담

해남 솔라시도 및 동부권 산단

- 태양광 및 9GW급 해상풍력 등 풍부한 분산형 재생에너지 직접 조달 용이

- 주암댐, 상사댐 연계 공업용수 풍부

- 광주 도심 및 연구개발 인프라와의 물리적 거리로 인한 고급 엔지니어 유치 장벽 해소 필요

  • 다각적인 타당성 분석 결과, 후공정 및 첨단 패키징 라인의 유력한 후보지로 광주 북구와 전남 장성군에 걸친 '첨단3지구'가 최우선적으로 낙점되는 분위기다. 첨단3지구는 이미 구축된 광주과학기술원(GIST)의 연구 네트워크를 활용할 수 있으며, 국가 AI 데이터센터와의 초고속 광망 연계가 가능하여 지능형 반도체 설계 및 검증 단계에서 시너지를 극대화할 수 있다. 반면, 수십에서 수백만 평의 대규모 부지가 필수적인 전공정 생산라인의 경우 첨단3지구 배후 확장 부지와 더불어 전남 동부권 산단 및 해남 기업도시 등 분산형 부지를 벨트 형태로 묶어 유기적으로 연계하는 광역 클러스터 방안이 구체화되고 있다.

  • 이러한 물리적 인프라가 계획대로 조성될 경우, 투자 시작 시점부터 공장 건설 1년, 설비 반입 1년, 생산 테스트 1년 등 약 3~4년의 주기를 거쳐 본격적인 반도체 양산 단계에 진입할 수 있을 것으로 관측된다.

수도권 그리드 한계와 에너지 지산지소(地産地消) 기반의 친환경 RE100 팹

  • 기존 경기 평택과 용인 중심의 반도체 영토 확장이 한계에 부딪힌 근본적인 원인은 계통 전력망의 포화와 탄소 중립 규제라는 이중고에 있다. 3나노미터(nm) 이하 첨단 미세공정이 적용되는 전공정 팹은 단 1기를 가동하는 데 원자력 발전소 1기분에 준하는 초대형 전력을 지속해서 소모한다. 수도권 송배전망은 밀집된 전력 소비로 인해 만성적인 계통 과부하 상태에 놓여 있으며, 동해안이나 호남에서 생산된 전력을 수도권으로 끌어올 대동맥 격인 초고압 직류송전(HVDC) 선로 건설은 주민 수용성 문제로 난항을 거듭하고 있다.

  • 이러한 국면에서 호남권이 지닌 압도적인 신재생에너지 인프라는 대안을 넘어 필수적인 선택지로 부상했다. 전남 지역은 태양광 발전은 물론, 여수와 고흥을 잇는 9기가와트(GW)급 초대형 해상풍력 발전 단지 프로젝트가 가동되고 있어 아시아에서 가장 풍부한 탄소 제로 전력 공급 여건을 갖추고 있다. 이는 애플, 엔비디아, 구글 등 글로벌 빅테크 기업들이 한국 제조업계에 강력히 요구하는 RE100 (기업이 사용하는 전력량의 100%를 2050년까지 태양광, 풍력 등 친환경 재생에너지로 충당하겠다는 자발적인 글로벌 캠페인) 달성을 공장 가동 단계부터 원천적으로 담보할 수 있게 만든다.

  • 전력 소비가 큰 첨단 제조 설비를 발전소 인근에 직접 배치하여 전력 생산지와 소비지의 불일치를 극복하겠다는 '에너지 지산지소(地産地消)' 원칙은 국가 그리드 안정성 측면에서도 지극히 유용하다. 전남 순천, 구례, 곡성 일대에 가설되는 대규모 양수발전소는 재생에너지의 단점인 출력 변동성과 간헐성을 물리적으로 보강해 주는 거대한 ESS(에너지저장장치) 역할을 수행한다. 양수발전 기반의 고품질 보조 전력망과 주암댐, 상사댐에서 뿜어져 나오는 하루 수십만 톤 규모의 풍부한 공업용수 계통은 호남 반도체 팹을 세계에서 가장 안정적이면서도 탄소 배출이 없는 청정 제조 거점으로 탈바꿈시킬 기반이 된다.

반도체특별법 시행과 파격적인 비수도권 재정·행정적 인센티브

  • 기업들이 수백조 원에 달하는 천문학적 투자를 지방에 전격적으로 집행할 수 있었던 바탕에는 강력한 세제 지원과 법적 인프라 혜택을 규정한 제도적 유인책이 핵심 동력으로 작용했다. 정부는 8월 본격 시행을 앞둔 '반도체산업 경쟁력 강화 및 지원에 관한 특별법(반도체특별법)' 시행령과 특별회계 신설을 통해 지방 투자 기업에 대한 파격적인 차등 혜택을 명문화했다.


지원 분야

법적 혜택 및 세부 내용

행정적 유인 및 인프라 효과

기반 시설 국비 지원

- 수도권에서 멀리 떨어진 지방 특화단지 입주 시 한도 2배 확대

- 전력·용수·폐수 처리 등 핵심 기반 시설 비용 최대 100% 지원

- 전력 인프라용 변전소 및 용수 관로 개설 비용의 완전한 국비 보전으로 초기 건축 단가 하락

국공유지 감면 혜택

- 비수도권 클러스터 대상 국공유지 사용료 최소 50% ~ 최대 100% 감면 적용

- 대단위 생산라인 부지 임대비 및 취득 비용 부담 완화로 초기 현금 흐름 보존

재정 및 연구개발 세액공제

- 특별회계 신설을 통한 장기 저리 융자 프로그램 가동

- 비수도권 공동 연구 시설 대상 최대 50% 세액 공제

- 고가의 공정 장비 도입 및 계측 장비 투자를 위한 자금 확보의 한계 완화

  • 그동안 현행법상 일반 산업단지는 진입로 외에는 국비 지원 한도가 극히 적어 기업들이 지방 이전을 망설이는 핵심 요인이었다. 그러나 반도체특별법 개정을 통해 기반 시설 조성을 정부가 전액에 가깝게 대리 부담하는 파격적 행정 원칙이 정립되면서, 기업 입장에서 지방 투자에 따르는 자본 효율성 저하 우려를 상당 부분 덜게 되었다. 또한, 비수도권 클러스터 조성을 위한 대규모 용지 인허가 패스트트랙 조항을 적용하여 수도권 인허가 과정에서 빈번히 야기되는 연 단위의 행정 지연 리스크를 대폭 방지했다.

글로벌 AI 반도체 수요 전망 및 대기업의 재무적 투자 역량

  • 서남권 메가 클러스터에 수백조 원을 분할 집행하는 삼성전자와 SK하이닉스의 경영 판단은 인공지능이 견인하는 장기적인 반도체 슈퍼사이클의 지속성에 기반하고 있다. 전 세계 인공지능 서버 시장은 빅테크 기업들의 연간 수천억 달러 규모 투자 증액에 힘입어 기하급수적으로 폭발하고 있다. 인공지능 연산의 핵심 병목 현상인 메모리 대역폭 한계를 해결하기 위해 HBM4 및 차세대 고성능 패키징 제품군인 eSSD의 단가는 10년 만의 최대 상승폭을 경신 중이다.

  • 실제로 D램 범용 계약 가격이 분기 기준 58~63%, 낸드가 70~75% 급증하는 흐름 속에 양사는 사상 최장기 호황 국면에 안착했다. 글로벌 투자은행인 골드만삭스를 비롯한 국내외 금융투자업계는 양사의 중장기 실적 전망치를 매달 상향 조정하고 있다.

기업명

2026년 연간 영업이익 전망치

2028년 장기 영업이익 전망치

재무적 특이사항 및 핵심 지표

삼성전자

- 약 340조 원 (iM증권)

- DS 부문 메모리 위주 독주 예상

- 약 610조 원 (골드만삭스 컨센서스)

- HBM4 양산 가속화 및 eSSD 부문 단독 매출 100억 달러 돌파 기조

- 2026년 전사 매출 추정액 537조 원 달성 가능

SK하이닉스

- 약 232조 ~ 최대 280조 원 (국내외 주요 투자기관)

- 약 454조 원 (골드만삭스 컨센서스)

- 예상 ROE 96% 도달 및 영업이익률 72% 기록 전망37

- 미국 증시 비공개 ADR 상장 추진을 통한 다각적 자본 조달 여력 장착

  • 이러한 전무후무한 재무적 완충 여력은 대기업들이 경기 주기에 지배받지 않고 대형 인프라 프로젝트를 밀어붙일 수 있는 자금 동원력의 원천이 된다. 특히 SK하이닉스는 2026년 미국 SEC에 비공개 ADR 상장 신청서를 제출하는 등 글로벌 자본 시장에서의 직접 조달 경로를 개척하고 있어 자금 조달 포트폴리오를 한층 다변화했다. 삼성전자 역시 반도체(DS) 부문의 독자적인 현금 창출 능력을 기반으로 비수도권 신공장 건설에 필요한 장기 설비투자비(CapEx)를 안정적으로 감당할 수 있는 체력을 완전히 확보한 것으로 관측된다.

성공적인 클러스터 안착을 위한 선결 과제와 리스크 요인

  • 수백조 원 규모의 서남권 투자가 선언적 계획을 넘어 실체적인 생산성 향상으로 연결되기 위해서는 다차원적인 리스크 관리 체계가 동시에 수립되어야 한다.

[복합적 투자 자본 배분(CapEx) 압박과 경기 가변성]

  • 양사는 이미 평택 P5 라인, 용인 메가 클러스터의 인프라 정비, 그리고 SK하이닉스의 청주 M15X 라인 건설 및 미국 인디애나 첨단 패키징 팹 등 국내외에 수십조 원 단위의 자본적 지출을 중복해서 투입하고 있다. 비록 현재는 AI 열풍을 탄 초호황이 지속되고 있으나, 향후 미국의 금리 불확실성이나 거시경제 충격, 혹은 글로벌 빅테크 기업들의 인공지능 수익화 지연으로 인한 서버 증설 조정이 발생할 경우, 자금 집행 우선순위가 수도권이나 해외 직접 거점으로 재조정되면서 비수도권 호남 투자가 뒤로 밀리거나 장기 지연될 리스크가 상존한다.

[부동산 투기 과열 및 정주 요건 고도화 실패]

  • 대형 국가산단 신설 정보가 확산함에 따라 광주 첨단3지구 및 인접 장성군 일대에 부동산 전문 브로커의 진입과 기획부동산에 의한 투기적 토지 거래 징후가 감지되고 있다. 과도한 토지 보상비의 상승은 산단 조성 원가 상승으로 이어져 기업의 투자 매력도를 갉아먹는 원인이 된다15.

  • 더욱이 고급 인력들이 지방 이전을 강하게 거부하는 현실적 정서가 공고한 상황에서, 단순히 아파트 단지만 대량 공급하는 식의 1차원적 접근으로는 인재 유치가 불가능하다. 판교나 마곡 수준의 매력적인 도심형 문화·의료 인프라와 양질의 자녀 교육 환경이 패키지로 공급되지 않을 경우, 핵심 R&D 및 제조 엔지니어 수급에 극심한 병목 현상이 발생하여 고부가가치 후공정 라인의 가동률 저하로 귀결될 수 있다.

<시사점>

삼성전자와 SK하이닉스가 전남광주특별시에 수백조 원 규모의 반도체 메가 클러스터를 조성한다는 계획이 구체화되고 있습니다. 이 계획은 우리나라 반도체 산업이 지난 40여 년간 유지해온 수도권 초집중 모델을 넘어 새로운 성장 공식을 실험하는 국가적 프로젝트가 될 전망입니다. 성공한다면 국가균형발전의 상징을 넘어 세계 반도체 산업의 지형 변화에 대응하는 한국형 해법이 될 수 있습니다.

그동안 한국 반도체 산업은 경기 남부를 중심으로 압축 성장해 왔습니다. 용인과 평택을 중심으로 한 집적 효과는 세계 최고 수준의 생산성과 기술 혁신을 가능하게 했습니다. 그러나 최근 들어 수도권 전력망 포화, 용수 확보 한계, 환경 규제 강화, 송전망 갈등 등 구조적 제약이 뚜렷해지고 있습니다. 첨단 반도체 공장 한 기가 원전 한 기에 맞먹는 전력을 소비하는 시대에 더 이상 수도권 집중만으로는 미래 수요를 감당하기 어렵다는 것이 현실입니다.

그 점에서 광주·전남 투자는 단순한 지방 이전이 아니라 산업 전략의 획기적 전환입니다. 특히 전남이 보유한 대규모 태양광과 해상풍력 발전단지는 세계 제조업의 새로운 기준이 된 RE100 요구에 대응할 수 있는 거의 유일한 국내 대안입니다. 전력이 생산되는 곳에 첨단 제조시설을 배치하는 ‘에너지 지산지소’ 모델은 송전망 부담을 줄이고 탄소 경쟁력까지 확보할 수 있는 일석이조의 전략입니다. 반도체와 인공지능 데이터센터를 재생에너지 기반으로 운영하는 체계가 구축된다면 한국은 세계 최초의 대규모 친환경 AI 반도체 생산 거점을 확보하게 됩니다.

이번 투자의 또 다른 의미는 반도체 산업 패러다임 변화에 대한 선제적 대응에 있다고 하겠습니다. 미세공정 경쟁이 물리적 한계에 가까워질수록 첨단 패키징과 시스템 통합 기술의 중요성은 더욱 커지고 있습니다. 광주권에 전공정과 후공정, AI 데이터센터를 동시에 배치하는 구상은 단순한 생산라인 확장이 아니라 설계·제조·패키징·검증을 아우르는 통합 생태계 구축을 지향합니다. 이는 향후 HBM, AI 반도체, 차세대 패키징 시장에서 한국이 우위를 유지하기 위한 필수 조건입니다.

그러나 이러한 계획이 성공하기 위해서는 다음의 문제를 해결해야 합니다. 무엇보다 중요한 것은 인재인데, 첨단 공장은 건설할 수 있어도 첨단 인력은 하루아침에 만들 수 없습니다. 판교 수준의 연구개발 환경과 국제적 교육·의료·문화 인프라가 뒷받침되지 않는다면 수도권 인재의 지방 이전은 기대하기 어렵습니다. 반도체 클러스터는 공장이 아니라 사람이 만드는 산업 생태계라는 사실을 잊어서는 안 됩니다.

과도한 부동산 투기 역시 경계해야 합니다. 산업단지 개발 기대감이 토지 가격 급등으로 이어질 경우 기업의 투자 부담만 키우고 지역 발전 효과는 오히려 왜곡될 수 있습니다. 정부와 지자체는 투기 차단과 신속한 인허가를 동시에 달성하는 정교한 정책 역량을 보여야 합니다.

재정 지원의 지속 가능성도 중요합니다. 반도체 특별법에 따른 파격적 지원은 불가피한 선택일 수 있지만 국가 재정이 기업 투자 리스크를 무조건 떠안는 방식이어서는 곤란합니다. 기업은 투자와 고용, 기술 혁신으로 성과를 증명하고 정부는 인프라와 제도 개선에 집중하는 역할 분담이 필요합니다.

무엇보다 경계해야 할 것은 지역 갈등입니다. 광주와 전남 통합 이후 행정 중심지와 개발 이익을 둘러싼 소모적 논쟁이 반복된다면 수백조 원 규모의 국가 프로젝트도 흔들릴 수 있습니다. 반도체 산업은 정치 일정이 아니라 10년, 20년을 내다보는 장기 투자 사업이므로, 기업이 가장 두려워하는 것은 비용보다 정책의 불확실성입니다.
